Расчет и оптимизация параметров сетевого графика

При расчете параметров событий и работ определяются ранние и поздние сроки свершения событий и резервы времени событий, продолжительность работ сетевого графика и сроки их начала и окончания, а также другие параметры.

Оптимизация параметров сетевого графика сводится к минимизации ежедневной потребности в исполнителях. Минимум достигается за счет уменьшения коэффициента потребности в исполнителях таким образом, что полные резервы времен работ сокращаются до величины меньшей 0.5 дня, то есть практически все полные пути сетевого графика становятся критическими.

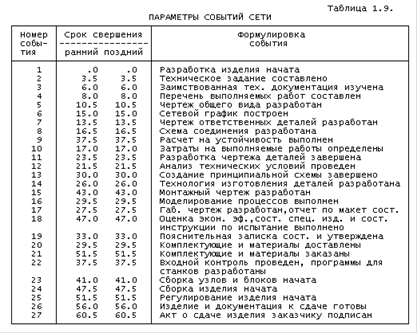

В качестве исходных данных для расчета и оптимизации параметров сетевого графика на ЭВМ используются переменные величины и массивы переменных величин, характеристики которых приведены в табл. 1.7,1.8.

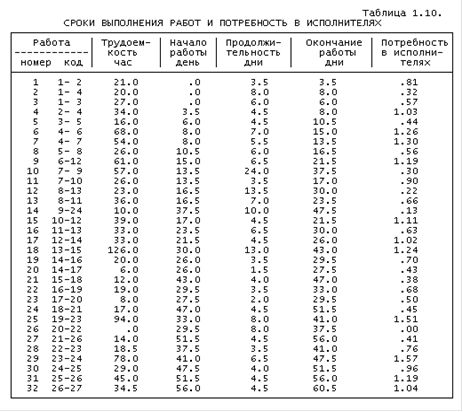

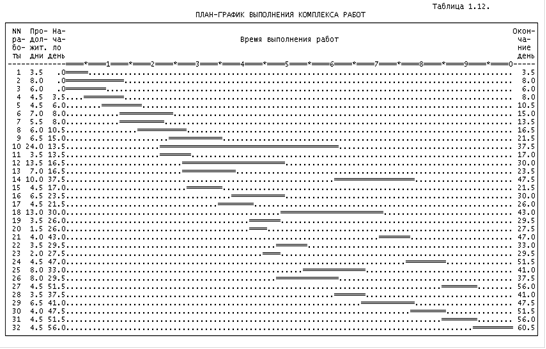

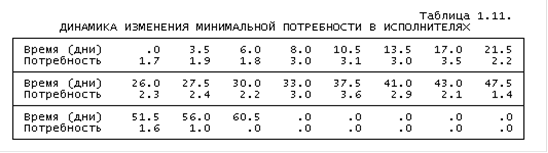

Результаты расчета и оптимизации сетевого графика приведены в табл. 1.9 и 1.10. Минимальная потребность в исполнителях представлена в табл. 1.11. План-график выполнения комплекса работ представлен в табл.1.12.

ОПРЕДЕЛЕНИЕ ЗАТРАТ

Полезно знать >>>

Организация предприятия по выращиванию сельхозкультур в Шардаринском районе Южно-Казахстанской области
ОПИСАНИЕ ИНИЦИАТОРА И ПРОЕКТА Данный Конфиденциальный Информационный Бизнес план содержит сведения о намерении ТОО «777»в г. Шардара ЮКО создания предприятия по выращиванию овощной продукции. ТОО «777»предполагает взять займ на пополнение оборотного капитала сумму в размере 8 711 000 тенге сроком на 2 года. Основная цель бизнес-плана. Организация производс ...

Организация предпринимательской деятельности

Ключевой фигурой рыночных отношений является предприниматель.

Организация и повышение эффективности производства продукции

Задачей является анализ длительности производственного цикла при выпуске конкретного вида продукции.
